如何制订品管圈活动计划表?

zmay10年前 (2015-06-19)品质管理1185
一、QCC活动计划表是必要的
凡事必先制订计划,再按计划实施就比较容易成功,否则没有计划,想到哪做到哪,一定会乱成一团,事倍功半,这也是非常有名的“PDCA管理循环论”的意义。

实施品管圈活动,一圈有4~7人,为期约4个月。因此应先制订出活动计划表,大家照着计划表进行就容易多了。

活动计划表一般是一期一期制订的,在开圈会时,由圈长主持,大家一起讨论制订。活动计划表样式可参考下表,以甘特图的方式呈现。
品管圈活动计划表

逐项说明如下:
1、实施项目栏:可依QC-STORY的方式逐步列出,QC-STORY有两个类型,一是问题解决型;一是课题达成型。现在就以问题解决型为例说明之,可依主题选定,现状掌握,目标设定;重点把握,要因分析;对策提出,对策评估,对策实施;效果确认成果比较,标准化,反省及今后的做法,资料整理,发表会准备,最后是发表会及检讨会。
2、活动进度栏:QCC一般是4~6个月一期,时间单位可用月或周合适即可,进度的表示,可用→表示实施线,虚线表示计划线。
3、主担当栏:即该项工作是由何人负责,主要的实施者,当然还有一些协办人员。
4、备注栏:可随意记些“适用表格”或是开会日期等,记上协办人员也是可以的。
如果贵圈采用课题达成型的QC-STORY,其活动计划表的不同之处只是在实施项目栏内依课题达成型QC-STORY进行即可。主题选定,课题明确、方策提出及评估、最适策决定、最适策实施、效果确认、标准化、反省及今后的做法、资料整理、发表准备、发表会及检讨。其他做法与问题解决型没有两样。
#p#副标题#e#
二、问题解决型QC-STORY之活动计划例

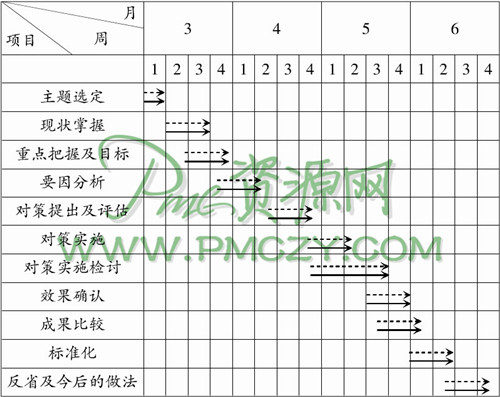

虚线表示计划线,实线表示实施线。
问题解决型QC-STORY之活动计划例

三、课题达成型QC-STORY的计划表例

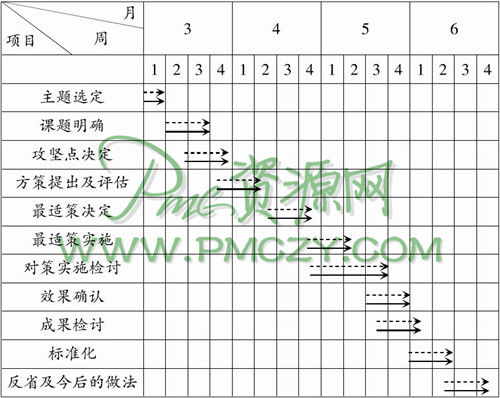

虚线表示计划线,实线表示实施线。
课题达成型QC-STORY的计划表例
如计划线与实施线有落差时,应说明原因。
问题解决型QC-STORY在QCC中使用较多,逻辑性很好,有必要优先掌握并熟练应用。
