工序时间的计算
1、工序的最早开工时间与最早完工时间
工序最早开工时间(ES)是工序最早可能开始的时间,它就是代表该工序箭线的箭尾结点的最早开始时间,即:ES(i,j)=ET(i)
工序的最早完工时间(EF)指工序最早可能完成的时间,它等于工序最早开工时间与该工序的作业时间之和,即: EF(i,j)= ET(i)+T(i,j) = ES(i,j)+T(i,j)
2、工序的最迟开工时间和最迟完工时间
工序的最迟开工时间(LS)是指工序最迟必须开始、而不会影响总工期的时间,它是工序最迟必须完工时间与该工序的作业时间之差。工序的最迟完工时间(LF)等于代表该工序的箭线箭头结点的最迟结束的时间,因此,在已知结点最迟结束时间的条件下,可以确定各项工序的最迟完工时间,然后确定工序的最迟开工时间。
LF(i,j)=LT(j)
LS(i,j)=LF(i,j)-T(i,j)= LT(j)-T(i,j)
各项结点时间和工序时间计算见下例。
例13.3:某厂生产的产品共有七道工序,其工序流程及每道工序所需要的时间如表13-4,试计算各工序时间参数。

解:(1)先作图,用图解法计算结点时间,如图13-9所示:

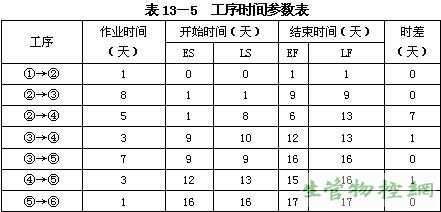

(2)计算工序时间如表13-5所示:
